El jefe de Gabinete le quitó a Enarsa $200 mil millones para gasto de capital, que -entre otros ítems- eran para la completar obras en 4 plantas compresoras que están pendientes y permitirían sumar 4 millones de m3 en la región noroeste.
13 de mayo de 2026
El jefe de Gabinete le quitó a Enarsa $200 mil millones para gasto de capital, que -entre otros ítems- eran para la completar obras en 4 plantas compresoras que están pendientes y permitirían sumar 4 millones de m3 en la región noroeste.

El Gobierno aplicó un profundo recorte al presupuesto nacional, con especial impacto en el sector energético. Uno de los puntos centrales es la reducción de las partidas para completar la reversión del Gasoducto Norte, una obra clave para el suministro de las provincias del noroeste.

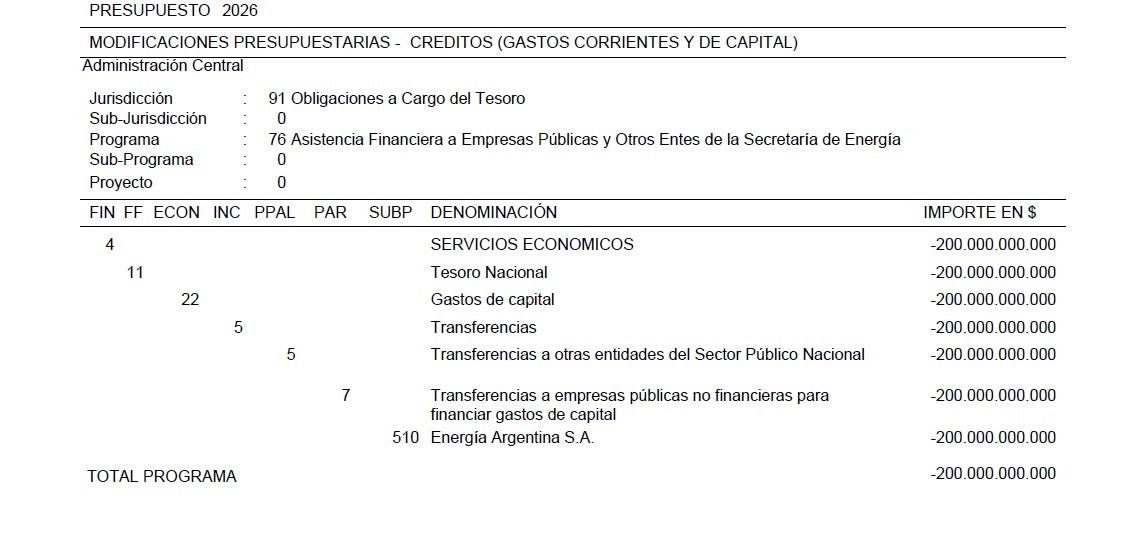

Mediante la Decisión Administrativa 20/2026, el jefe de Gabinete, Manuel Adorni, dispuso eliminar una partida de 200 mil millones de pesos para gastos de capital de la empresa estatal Enarsa, que entre otras cosas estaban destinados a terminar el cambio de sentido de flujo en cuatro plantas compresoras, la etapa pendiente de las obras en el ducto norte, que el Gobierno inauguró con bombos y platillos en 2025.
La motosierra también afecta otros pagos pendientes en obras complementarias del ex gasoducto Néstor Kirchner, rebautizado Perito Moreno, además de deudas con las contratistas de las etapas finalizadas de la reversión del Gasoducto Norte, todas a cargo de la compañía que preside Tristán Socas.

La medida se conoce cuando las provincias del norte, con Salta a la cabeza, están en pie de guerra con la administración nacional. El gobernador Gustavo Sáez reclamó a Milei, mediante un video en sus redes sociales, una solución al abastecimiento de gas para el invierno, a la vez que advirtió por las consecuencias que podrían derivarse de nuevas restricciones energéticas en la región.
En pleno boom productivo de Vaca Muerta, la fragilidad que todavía tiene el suministro de gas en el norte se debe a que no se finalizaron las obras de reversión del Gasoducto Norte, un caño que fue diseñado, que opera TGN, originalmente para llevar gas de la cuenca norte al sur de Santa Fe y Buenos Aires, pasando por Córdoba pero por el declino de esa región, debió adecuarse para invertir de sentido. Con las obras pendientes se podrían sumar 4 millones de metros cúbicos por día de gas adicional.

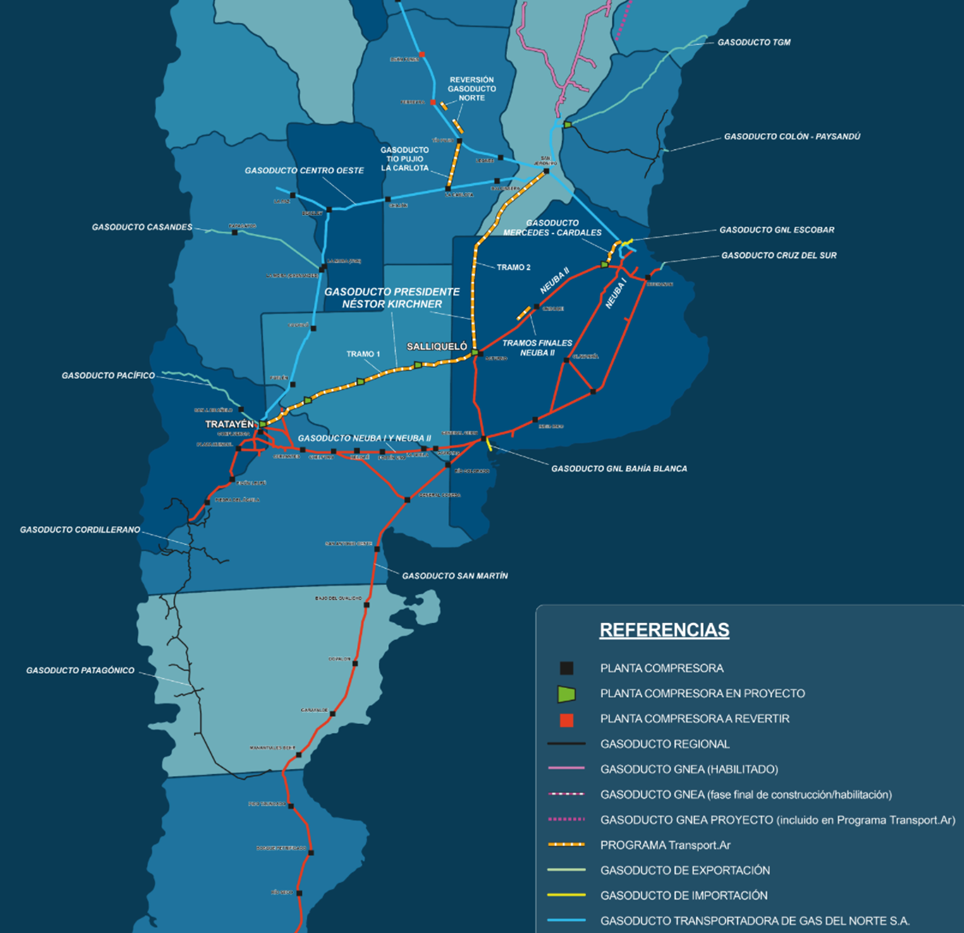

El proyecto incluye la construcción de un ducto de 122 kilómetros entre las localidades cordobesas de Tío Pujio y La Carlota, dos loops en la misma provincia y el cambio de sentido de flujo de cuatro plantas compresoras sobre el Gasoducto Norte: dos en Córdoba y las restantes en Santiago del Estero y Salta.

El 4 de noviembre del 2025, el Gobierno anunció, con bombos y platillos, la inauguración de la primera etapa pero todavía falta terminar el cambio de sentido de flujo de las compresoras, que tenía a su cargo Esuco.
En el contrato original, firmado por el entonces presidente de Enarsa Juan Carlos Doncel Jones, la constructora lideró durante años Carlos Wagner se comprometía a terminar los trabajos en junio de 2025. No obstante, a fines del año pasado la empresa abandonó la obra por falta de pago y desde entonces las plantas quedaron paralizadas con avances que van del 75 al 35 por ciento y sin ninguna perspectiva que se retomen los trabajos.
Enarsa acumula una deuda millonaria con Esuco e incluso evaluó la rescisión del contrato. Sin embargo, a la fecha el proyecto continúa frenado y en un limbo. Mientras tanto, Esuco enfrenta serias dificultades financieras y versiones de mercado señalan que estaría al borde de la quiebra, por lo que intentaría una convocatoria de acreedores como último recurso.
14 de septiembre de 2026
Ramos Napoli, ante el OIEA: “El desafío es transformar más de siete décadas de capacidades nucleares en proyectos concretos”
El secretario de Asuntos Nucleares presentó en Viena la estrategia argentina para darle una mayor escala internacional a la industria nuclear.
14 de septiembre de 2026
Ecogas aprueba el reparto de dividendos mientras acumula una millonaria deuda con Enarsa
El directorio de la empresa resolvió distribuir utilidades en dólares por un monto equivalente a casi $83.000 millones, una cifra similar a la deuda que mantiene con la empresa estatal por facturas de gas impagas. Desde diciembre de 2023, las boletas de gas subieron más de 1.000%.
14 de septiembre de 2026
Malvinas: piden informes a Energía sobre las petroleras no autorizadas y sus posibles nexos con Vaca Muerta
El diputado nacional Esteban Paulón solicitó un detalle exhaustivo sobre controles, sanciones y los 60 casos mencionados por Javier Milei. Busca determinar si empresas que operan en las islas sin permiso tienen trámites, contratos o beneficios en el país.
